🚧 Dans une PME BTP, chaque marteau perdu, chaque nacelle immobilisée et chaque consommable introuvable se transforment en coût, retard et stress. Ce guide pratique explique, pas à pas, comment un logiciel de gestion de matériel chantier structure vos stocks, suit vos équipements et professionnalise votre organisation – du dépôt au terrain, d’un chantier à l’autre.
Pourquoi un logiciel de gestion de matériel chantier change la donne pour une PME BTP
Les entreprises de construction et de travaux publics travaillent sous pression : délais serrés, marges contraintes, aléas techniques, multi-chantiers. Au milieu de cette complexité, la maîtrise du matériel – outils, engins, EPI, consommables – est un levier direct de productivité. Pourtant, beaucoup de PME s’appuient encore sur des listes papier, des fichiers Excel isolés, ou la « mémoire » des équipes.
Un logiciel de gestion de matériel chantier apporte de la rigueur sans rigidité : il centralise l’inventaire, suit la traçabilité, facilite les affectations, fiabilise les retours, prépare les commandes, et alerte sur les maintenances. Résultat : moins de pertes, moins d’achats en urgence, moins d’immobilisations, plus de visibilité et de sérénité.
- Vision claire du parc matériel (valeur, état, localisation, historique).
- Traçabilité en temps réel par chantier, équipe ou collaborateur.
- Gestion des stocks de consommables et préparation de kits chantier.
- Rapports pour piloter les coûts, la rotation et l’utilisation.
- Maintenance préventive et conformité (EPI, contrôles périodiques).
- Application mobile terrain pour scanner, affecter, déclarer, réceptionner.
Contexte et enjeux : ce qui se joue réellement sur vos chantiers
Dans une PME BTP, la difficulté n’est pas de posséder du matériel, mais de le mobiliser au bon moment, au bon endroit, pour la bonne équipe. Les pertes d’outils, les doublons d’achats, les retours tardifs ou incomplets, les immobilisations liées à une maintenance oubliée… tout cela grignote silencieusement vos marges et votre crédibilité auprès du client.
Quelques situations types vécues sur le terrain :
- Un chantier démarre avec deux jours de retard parce que le laser n’a pas été restitué du site précédent.
- Le magasin passe des heures à « chasser » des perforateurs éparpillés sur trois communes.
- Une nacelle est immobilisée faute de contrôle périodique planifié, entraînant une replanification des tâches et des coûts additionnels.
- On commande en urgence des EPI déjà en stock… mais mal localisés ou non déclarés.
Ces irritants ne sont pas une fatalité. Un logiciel de gestion de matériel chantier permet d’objectiver les faits : qui a quoi, où, depuis quand, dans quel état, avec quel coût d’utilisation. On passe d’un pilotage « au feeling » à un pilotage « au fait ». Votre parc matériel devient un actif maîtrisé, non une source de surprises.
À l’échelle de l’année, les gains se cumulent : moins de temps perdu à chercher, moins d’achats redondants, une meilleure rotation des équipements, une maintenance maîtrisée, des équipes qui gagnent en autonomie. Et surtout, un flux de chantier plus prévisible – ce qui intéresse autant le conducteur de travaux que le dirigeant de PME.
Fonctionnalités essentielles d’un logiciel de gestion de matériel chantier
1) Inventaire centralisé et fiches matériel complètes
Chaque équipement possède sa fiche : désignation, catégorie, marque/modèle, numéro de série, valeur d’achat, date d’entrée, état, documentation (manuel, certificat), photos. Cette base unique évite les doublons, structure votre parc, et sert de socle au reste (affectations, réparations, cessions).
2) Traçabilité par QR code ou code-barres
Collez un QR code sur vos outils et scannez-les avec l’application mobile pour les affecter à un chantier, à une équipe ou à un collaborateur. La traçabilité devient naturelle : une opération = une preuve. Finis les échanges « à la volée » impossibles à reconstituer après coup.
3) Gestion multi-chantiers et transferts
Le logiciel visualise vos sites actifs, vos dépôts et vos véhicules logistiques. Vous planifiez un transfert d’outillage d’un chantier A à un chantier B, préparez un bon de sortie, notifiez le chef d’équipe et sécurisez le retour. Tout est tracé. Les mouvements prennent 30 secondes, pas la matinée.
4) Stocks et consommables (kits, mini-magasins de chantier)
Suivez vos consommables (chevilles, disques, gants, visserie…) par référence, seuil de réapprovisionnement et lieu de stockage. Constituez des kits types (démolition, second œuvre, voirie) pour accélérer les départs. Visualisez la couverture (semaines de stock) et anticipez les ruptures.
5) Parc machines et engins
Allez au-delà de l’outillage : mini-pelles, compacteurs, nacelles, groupes électrogènes. Suivez le compteur horaire, l’état, les entretiens, les contrôles périodiques, les accessoires associés. Identifiez les sous-utilisations et arbitrez la location/achat en connaissance de cause.
6) Maintenance préventive et curative
Planifiez les révisions, recevez des alertes avant échéance, historisez les interventions. En cas de panne, une fiche réparation centralise le diagnostic, le coût et le délai. Vous réduisez les immobilisations et prolongez la durée de vie des équipements.
7) Application mobile terrain (sans installation complexe)
La réussite se joue sur le terrain. L’app mobile doit être immédiate : scanner, affecter, déclarer un incident, ajouter une photo, signer un retour. Les opérateurs gagnent du temps et la donnée remonte « toute seule », sans double saisie.
8) Tableaux de bord et reporting décisionnel
Indicateurs utiles : taux d’utilisation, valeur immobilisée, rotation des consommables, top pertes, top réparations, coûts par chantier. Le dirigeant visualise l’essentiel, le responsable matériel pilote finement, le chef de chantier retrouve ses infos en un clic.
Ce que « suivre son matériel » veut dire concrètement
Le mot revient dans tous les argumentaires sans qu'on sache ce qu'il recouvre. Les données de la plateforme permettent de le dire précisément. Entre le 11 décembre 2025 et le 30 juillet 2026, 35 entreprises ont enregistré 16 457 mouvements de matériel dans Substock, sur 128 dépôts et 1 620 chantiers, au 1er août 2026.
Suivre, c'est enregistrer cinq gestes — pas dix
| Type de mouvement | Part | Ce que c'est sur le terrain |
|---|---|---|
| Ajustement | 30,5 % | Correction d'une quantité constatée différente du théorique |
| Transfert | 29,1 % | Passage dépôt → chantier, chantier → chantier, retour |
| Réception d'achat | 20,1 % | Entrée de marchandise depuis une commande fournisseur |
| Consommation | 17,5 % | Sortie définitive : consommable posé, matière utilisée |
| Correction d'inventaire | 2,8 % | Écart validé lors d'un comptage |
Deux enseignements pratiques.
Près de six mouvements sur dix sont des ajustements ou des transferts. Le suivi du matériel de chantier n'est donc pas d'abord un problème d'entrée-sortie de stock, comme dans un entrepôt classique : c'est un problème de localisation. Où est la machine, chez qui, depuis quand. Un outil calibré pour la logistique d'entrepôt passe à côté de l'essentiel.
Les ajustements dominent, et c'est normal au démarrage. Ils traduisent l'écart entre ce que le système croit et ce que le terrain constate. Leur part diminue à mesure que les transferts sont saisis au bon moment — c'est d'ailleurs le meilleur indicateur de maturité d'un déploiement, bien plus parlant qu'un taux d'adoption.
Le taux de perte réel : 0,20 %
Sur 13 315 unités suivies individuellement — chacune avec son identifiant, son historique et son détenteur courant — 26 sont déclarées perdues. Soit 0,20 %.
Ce chiffre mérite d'être confronté au discours ambiant sur le vol de matériel. Il converge avec ce que montrent les campagnes d'inventaire menées dans l'outil, où le vol représente 0,6 % des écarts constatés quand le mauvais emplacement en représente 48,5 %. Quand un matériel est suivi à l'unité, il se perd très peu. Ce qui disparaît, dans la plupart des parcs, ce n'est pas le matériel — c'est l'information sur l'endroit où il se trouve.
C'est précisément ce que change un logiciel : il ne surveille pas les équipes, il maintient une localisation à jour. La différence est importante pour l'adoption, parce qu'un outil perçu comme un mouchard n'est pas alimenté.
Périmètre : les données enregistrées dans Substock sur la période indiquée, par des entreprises du BTP, de la maintenance et des collectivités. Échantillon réel mais restreint — il éclaire des ordres de grandeur, il ne mesure pas le secteur.
Pour voir comment ces mouvements se saisissent au quotidien, notre page gestion du matériel détaille les écrans de suivi, d'affectation et de transfert.
Cinq gestes, et deux d'entre eux font près de six mouvements sur dix — 13 août 2026
Cinq gestes, et deux d'entre eux font près de six mouvements sur dix — 13 août 2026
Avantages concrets pour une PME BTP
Un logiciel de gestion de matériel chantier n’est pas « un outil de plus » : c’est un cadre commun qui fluidifie la coordination entre le dépôt, le magasin, la logistique et les équipes terrain. Voici les bénéfices les plus tangibles observés dans les PME :
- Gain de temps : la localisation et l’état des équipements sont connus, les transferts prennent quelques secondes, les bons de sortie/retour sont générés automatiquement.
- Réduction des pertes et des achats d’urgence : chaque pièce est tracée, les EPI et consommables sont suivis, les seuils de réapprovisionnement évitent les ruptures qui coûtent cher.
- Sécurité et conformité : suivi des EPI, contrôles périodiques planifiés, documents attachés à chaque matériel (certificats, notices), moins d’improvisation et plus de prévention.
- Visibilité financière : valeur du parc, coûts de maintenance, amortissements, location vs achat. Vous décidez avec des chiffres, pas au doigt mouillé.
- Responsabilisation des équipes : affectations nominatives ou par équipe, signatures numériques, historique des mouvements. Chacun sait ce qu’il a en charge.
- Standardisation des pratiques : les mêmes règles pour tous les chantiers, moins de variations d’une équipe à l’autre, un niveau de service matériel plus prévisible.
Au-delà des indicateurs, c’est surtout une meilleure qualité d’exécution : démarrages à l’heure, moins d’allers-retours inutiles, moins de stress opérationnel. Les conducteurs de travaux et chefs de chantier se concentrent sur la production, pas sur la « chasse au matériel ».
Le vrai point de rupture d'un déploiement : le catalogue vit, les mouvements meurent
Il existe, dans les parcs que nous observons, un écart entre ce que les entreprises enregistrent et ce qu'elles suivent réellement. Il ne saute pas aux yeux. Il détermine pourtant l'essentiel de ce qu'elles tireront de leur logiciel.
Au 1er août 2026, 16 espaces de travail ont créé 13 327 unités identifiées individuellement : une machine, une référence, un numéro. C'est le travail d'inventaire initial, et il est fait sérieusement. Sur les 16 747 mouvements de matériel enregistrés depuis décembre 2025, 213 seulement désignent une de ces unités. Soit 1,3 %.
Les 98,7 % restants raisonnent en quantité. Quinze disqueuses sont parties sur le chantier Nord ; personne ne sait lesquelles.
Ce que ça donne parc par parc
Au 1er août 2026, sur les onze parcs comptant au moins vingt unités identifiées :
- huit n'ont enregistré aucun mouvement pour plus de 88 % de leur matériel ;
- cinq d'entre eux n'en ont enregistré aucun, pour aucune unité ;
- un seul suit ses unités intégralement : 35 unités, toutes avec un historique.
Le détail des unités qui ont bougé est plus parlant encore. Elles sont 367 à avoir au moins un mouvement, dont 301 n'en ont qu'un. Et sur ces 301, 281 n'ont enregistré que leur entrée en stock — réception d'achat ou régularisation d'inventaire. Dix-huit seulement ont un vrai départ vers un chantier, un véhicule ou une personne.
Autrement dit : pour la quasi-totalité du matériel identifié, le seul mouvement jamais saisi est celui de sa naissance dans le système. Après, plus rien.
Pourquoi ça arrive, et ce que ça coûte
La raison tient à la nature des deux gestes. Créer une fiche par machine est un acte ponctuel, qu'on fait assis, une fois, souvent avec l'aide de l'éditeur. Saisir un transfert est un acte répété, qu'on fait debout, à la benne, sous la pluie, cinquante fois par mois. Le premier survit toujours au déploiement. Le second dépend entièrement de la friction que l'outil impose à cet instant précis.
Le coût, lui, est facile à énoncer. Un catalogue sans mouvements répond à « qu'est-ce que je possède ». Il ne répond ni à « où est la mini-pelle numéro 12 », ni à « depuis combien de temps elle y est », ni à « qui l'a eue en dernier ». Ce sont précisément les trois questions qui déclenchent un rachat en double, une location de dépannage un vendredi soir, ou une VGP oubliée sur une machine qu'on croyait au dépôt.
Ce qu'il faut vérifier avant d'acheter
Ce constat donne un critère de sélection bien plus utile qu'une liste de fonctionnalités : comptez les gestes. Combien d'écrans, de champs et de secondes séparent un chef d'équipe qui tient la machine dans les mains du transfert effectivement enregistré ? Au-delà d'une dizaine de secondes, vos mouvements ne seront pas saisis, quelle que soit la qualité du reste. Exigez de faire l'essai vous-même, sur un téléphone, en réseau dégradé.
Le second critère découle du premier. L'outil doit accepter la saisie tardive sans la punir. Un transfert noté le soir au bureau vaut infiniment mieux qu'un transfert jamais noté, et beaucoup d'outils rendent la régularisation si pénible qu'ils obtiennent le second.
Périmètre : données des espaces de travail Substock au 1er août 2026, entreprises du BTP, de la maintenance et collectivités. Onze parcs d'au moins vingt unités pour la répartition par parc. Échantillon réel mais restreint : il décrit une tendance observée, il ne mesure pas le secteur. Précision utile : une unité sans mouvement enregistré n'est pas une unité immobile, c'est une unité dont les déplacements n'ont pas été saisis. C'est exactement le sujet.
Les trois seuls parcs intégralement suivis sont les trois plus petits — 13 août 2026
Les trois seuls parcs intégralement suivis sont les trois plus petits — 13 août 2026
Mise en place : réussir le déploiement dans une PME BTP
Étape 1 — Cadrage : objectifs, périmètre, priorités
Clarifiez votre ambition : réduire les pertes, fiabiliser la maintenance, accélérer les départs chantier, harmoniser les pratiques entre agences… Sélectionnez un périmètre pilote (agence, famille d’équipements, 2–3 chantiers) pour apprendre vite et démontrer la valeur.
Étape 2 — Inventaire initial pragmatique
Inutile de tout recenser au millimètre le premier jour. Dressez la liste des matériels critiques (valeur élevée, usage quotidien, impact fort en cas d’absence). Étiquetez-les avec des QR codes, créez les fiches, rattachez la documentation. Complétez ensuite par vagues successives.
Étape 3 — Paramétrage léger et règles de gestion
Définissez vos catégories, vos lieux (dépôts, chantiers, véhicules logistiques), vos statuts (disponible, affecté, en maintenance), vos seuils d’alerte, vos kits type. L’objectif est de garder une nomenclature simple et intuitive, pour que tout le monde s’y retrouve.
Étape 4 — Formation courte et ciblée
Le terrain doit adopter le système sans friction. Privilégiez des modules courts et concrets : « scanner et affecter », « faire un retour », « déclarer une panne », « préparer un départ chantier ». Une fiche mémo + 10 minutes de prise en main sur site valent mieux qu’un manuel de 60 pages.
Étape 5 — Pilotage et amélioration continue
Mesurez 2–3 indicateurs simples (pertes, achats d’urgence, immobilisations). Faites un point hebdo au départ, mensuel ensuite. Ajustez les règles (ex. seuils de stocks) et étendez progressivement le périmètre : nouvelles familles d’outils, nouveaux dépôts, engins, EPI.
Erreurs fréquentes à éviter
- Vouloir tout recenser d’un coup (risque d’épuisement et d’abandon).
- Complexifier le paramétrage (catégories trop fines, workflows lourds).
- Oublier l’app mobile (la clé d’adoption terrain).
- Ne pas nommer de « référent matériel » par agence ou chantier.
- Négliger la maintenance préventive (alerte = économie d’immobilisation).
Mini-cas : passer d’Excel au logiciel en 6 semaines
Une PME de 35 personnes, 2 agences, multi-chantiers de génie civil. Semaine 1 : cadrage + choix des catégories. Semaine 2 : inventaire des 150 équipements critiques, étiquetage QR. Semaine 3 : paramétrage des lieux + formation terrain. Semaine 4 : déploiement pilote sur 3 chantiers. Semaine 5 : mise en place des seuils sur 80 consommables. Semaine 6 : extension à tout le parc + routine de maintenance préventive. Résultat : transferts fluides, achats d’urgence divisés, visibilité immédiate avant chaque départ chantier.
Où est le matériel, vraiment : ce que montrent 57 dépôts actifs
Le décalage décrit plus haut entre le catalogue et les mouvements a une deuxième face, plus concrète encore : même lorsqu'un mouvement est saisi, il ne dit presque jamais où. Voici ce que ça donne, mesuré.
La première cause d'écart n'est pas la panne, ni le vol

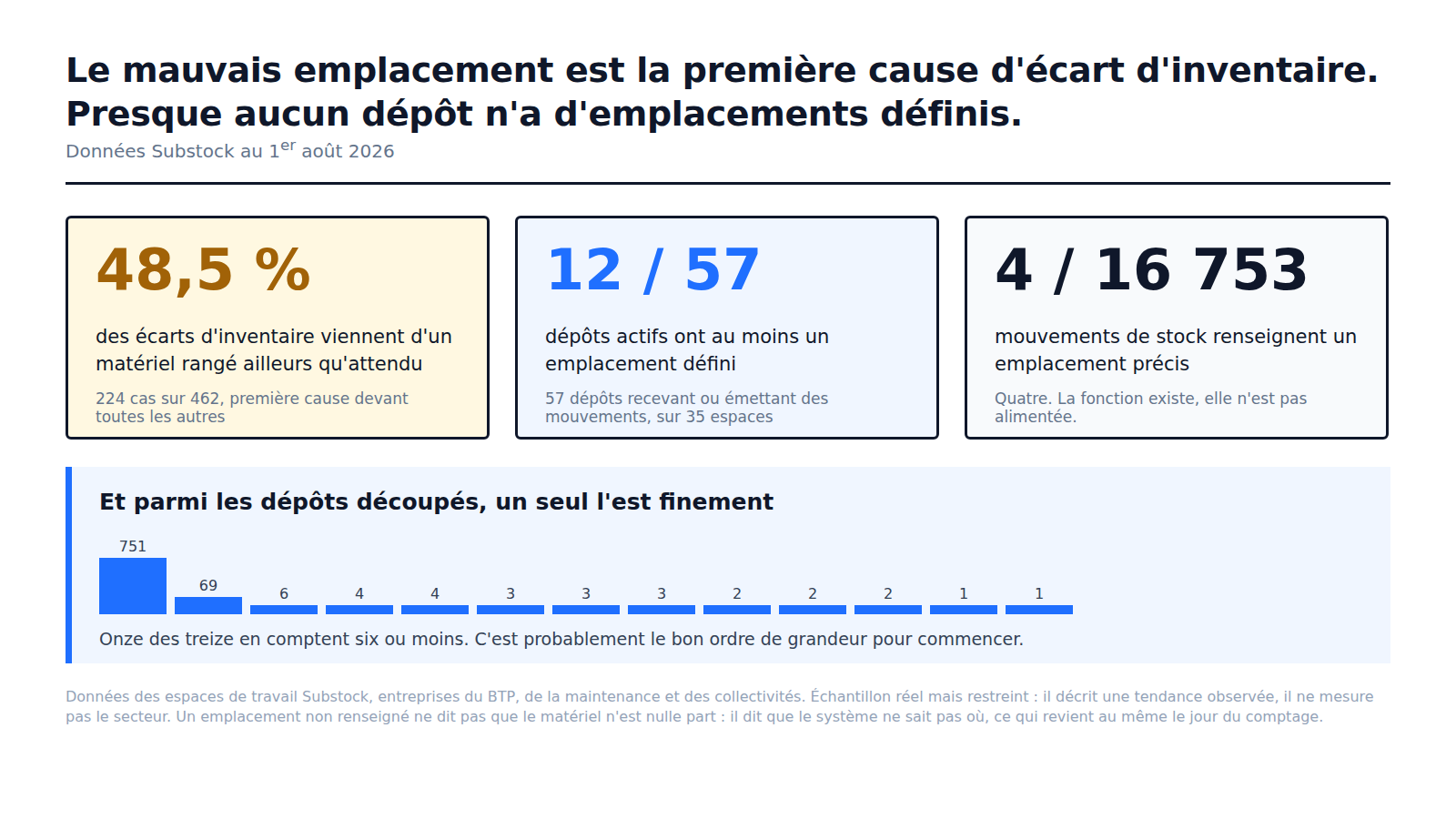

Sur 462 écarts relevés lors de campagnes d'inventaire menées dans Substock, 224 viennent d'un matériel rangé ailleurs qu'attendu. 48,5 %. C'est la première cause, devant la consommation non saisie, la casse et la perte. Le vol arrive en dernier, avec trois cas.
Autrement dit : dans un parc suivi, ce qui se perd n'est presque jamais le matériel. C'est l'information sur l'endroit où il se trouve.
Et pourtant, presque personne ne descend en dessous du dépôt
Le décalage apparaît dès qu'on regarde le niveau de détail réellement maintenu. Sur 57 dépôts actifs répartis dans 35 espaces de travail, 12 seulement ont au moins un emplacement défini à l'intérieur. Et sur les 16 753 mouvements de stock enregistrés, quatre renseignent un emplacement précis.

La conséquence est directe. Quand la seule localisation disponible est « au dépôt », le système répond à la question « est-ce que je le possède » mais pas à « où je le trouve ». Un magasinier qui cherche une carotteuse dans 400 m² traite exactement le même problème qu'avant l'installation du logiciel. C'est là que se fabriquent les 48,5 %.
Ce qu'il ne faut surtout pas en conclure
La lecture naïve serait : découpez tout, créez des emplacements partout. Les données disent autre chose. Parmi les treize dépôts qui ont des emplacements, un seul en compte 751, un deuxième 69, et les onze autres en ont six ou moins.
Ce n'est pas un signe d'immaturité, c'est probablement le bon dimensionnement. Une maille fine se maintient à chaque mouvement ; si personne ne la met à jour, elle devient un mensonge précis, ce qui est pire qu'une approximation honnête. Rappelons que quatre mouvements sur 16 753 renseignent un emplacement : la maille fine n'est presque jamais alimentée, même là où elle existe.
Le découpage qui marche : quatre à six zones, pas davantage
La bonne granularité de départ tient sur les doigts d'une main. Quelque chose comme :
- magasin fermé, pour l'outillage électroportatif et ce qui se vole ;
- atelier, pour ce qui est en réparation ou en attente de contrôle ;
- cour ou extérieur, pour les engins et les gros équipements ;
- zone de départ, pour ce qui est préparé et part demain ;
- zone de retour, pour ce qui rentre de chantier et n'a pas encore été rangé.
Les deux dernières font l'essentiel du travail. Elles donnent un endroit physique à deux moments qui n'en ont pas dans la plupart des dépôts, et ce sont précisément les moments où le matériel change de mains sans que rien ne soit saisi.
N'affinez qu'ensuite, et seulement là où le comptage vous montre des écarts répétés. Une zone qui ne produit jamais d'écart n'a aucune raison d'être subdivisée.
Un repère de dimensionnement
Dernier point utile pour situer votre propre parc. Sur les seize espaces de travail disposant d'un catalogue réel, c'est-à-dire au moins vingt références, la médiane est de 74 références et le maximum de 3 229.
La plupart des parcs matériel du BTP sont donc bien plus petits que ce que laissent croire les logiciels vendus pour les gérer. Soixante-quatorze références, un dépôt et cinq zones : c'est le point de départ réel de la grande majorité des entreprises, et c'est parfaitement suffisant pour supprimer la première cause d'écart.
Périmètre : données des espaces de travail Substock au 1er août 2026, entreprises du BTP, de la maintenance et des collectivités. Les 57 dépôts actifs sont ceux ayant émis ou reçu au moins un mouvement. Treize dépôts au total portent des emplacements, dont douze parmi ces 57. Échantillon réel mais restreint : il décrit une tendance observée, il ne mesure pas le secteur.
Excel, papier, « mémoire d’équipe »… vs logiciel de gestion de matériel chantier
Précision et fiabilité
Excel fonctionne tant que le volume est réduit et l’équipe stable. Dès que les chantiers se multiplient, les versions divergent, les lignes se décalent, les droits d’accès deviennent brouillons. Le logiciel apporte des règles, des contrôles de saisie, et surtout la traçabilité des mouvements.
Temps et simplicité
Sans mobile et scan, l’inventaire est une corvée. Avec le logiciel, affecter un perforateur prend trois secondes. Les retours sont signés, les écarts visibles immédiatement. On passe du « relevé trimestriel » à la mise à jour continue.
Coût total
Le logiciel a un coût, oui. Mais il cible des gisements d’économie réels : moins de pertes, moins d’urgences, moins d’immobilisations, moins de temps administratif. Et il sécurise la croissance : ouvrir une agence ou gérer 10 chantiers en parallèle n’implique pas de tout réinventer.
Exemple pratique
Sans logiciel : un laser disparaît. Dix appels, un achat en urgence, une livraison express, un client agacé. Avec logiciel : le laser est affecté nominativement à l’équipe voirie du chantier X depuis 6 jours, retour prévu vendredi. Alerte automatique envoyée jeudi soir. La boucle est bouclée, sans drame.
Bonnes pratiques pour tirer 100% de valeur du logiciel
- Définissez des règles de sortie/retour simples (scan + signature).
- Créez des kits standard pour vos tâches récurrentes (ex. carottage, coffrage, finitions, réseaux).
- Installez des points de scan au dépôt et, si possible, sur les bases-vie.
- Planifiez les contrôles périodiques et affichez la prochaine échéance sur la fiche matériel.
- Animez un rituel hebdo : top 5 des écarts, top 5 des urgences, décisions rapides.
- Faites vivre votre nomenclature (catégories/lieux) : assez simple pour être comprise, assez précise pour être utile.
- Activez les alertes : retards de retour, seuils de consommables, entretiens à venir.
- Rédigez des procédures visuelles (pictos, pas-à-pas) et affichez-les dans le dépôt.
Comment choisir votre logiciel de gestion de matériel chantier
Votre objectif n’est pas de « cocher des cases », mais d’installer une routine d’exécution fiable. Posez-vous ces questions, orientées PME BTP :
- La prise en main mobile est-elle immédiate pour les équipes terrain (scan, affectation, photos) ?
- Le paramétrage (catégories, lieux, statuts, kits) est-il simple et réversible ?
- Peut-on gérer multi-chantiers, dépôts et transferts sans friction ?
- Les consommables et EPI sont-ils suivis avec seuils et alertes ?
- Le parc machines (compteurs, contrôles) et la maintenance sont-ils intégrés ?
- Les tableaux de bord montrent-ils clairement l’utilisation, les écarts et les coûts ?
- Le modèle est-il SaaS/cloud (aucune installation lourde, mises à jour, sécurité) ?
- Le support est-il orienté terrain (réponses rapides, tutoriels simples) ?
Ensuite, faites un pilote court avec des métriques claires (pertes, urgences, immobilisations, temps de préparation) et un retour d’expérience terrain. Si l’adoption est naturelle et les gains visibles, vous tenez la bonne solution.
Tendances et avenir : vers une gestion prédictive, mobile et connectée
Le BTP accélère sa digitalisation. Trois tendances s’imposent :
- Mobilité first : l’app devient l’interface principale. Tout se fait au scan, sur site, en quelques gestes.
- Écosystème : la solution s’intègre à vos outils (planification, achats, RH) pour éviter les doubles saisies.
- Prévention & prédictif : anticiper les besoins de consommables, détecter les sous-utilisations, planifier les contrôles avant l’échéance.
Demain, les décisions se prendront avec des données fiables et fraîches : quelle équipe mobilise le plus tel équipement, quelle agence sous-utilise son parc, quelle catégorie génère le plus de réparations. L’objectif est simple : moins d’incertitude, plus de production.
Trois cas pratiques pour PME BTP (génie civil, second œuvre, paysagisme)
Cas 1 — Génie civil : sécuriser les équipements critiques
Problème : lasers, détecteurs, carotteuses se perdent ou reviennent tard. Chaque oubli bloque une équipe et déclenche des achats de secours. Mise en place : étiquetage QR sur 120 outils critiques, affectations nominatives, rappel automatique la veille du retour, kit « récolement » standard. Résultat : retards divisés et achats d’urgence raréfiés. Le magasin retrouve du temps pour la préparation au lieu de « chasser » du matériel.
Cas 2 — Second œuvre : fiabiliser les consommables
Problème : goulots d’étranglement récurrents (vis spécifiques, chevilles, disques). Mise en place : référence unique par consommable, seuil et stock mini par agence, réassort hebdomadaire, kits « isolation » et « plâtrerie ». Résultat : départs chantier à l’heure, image plus pro chez le client, meilleure maîtrise du budget consommables.
Cas 3 — Paysagisme : parc machines et EPI sous contrôle
Problème : tondeuses, tronçonneuses et taille-haies tournent fort au printemps. Les pannes immobilisent les équipes. Mise en place : plan de maintenance préventive (filtre, chaîne, lame), contrôle EPI, check-list retour, compteur horaire sur les engins. Résultat : moins d’arrêt impromptu, meilleure qualité de coupe, équipes plus sereines.
Checklist de démarrage
- Lister 100–200 matériels critiques et créer leurs fiches (photos, docs).
- Étiqueter avec QR code et disposer un point de scan au dépôt.
- Configurer lieux (agences, dépôts, chantiers) et statuts (dispo, affecté, maintenance).
- Créer 3–5 kits standard (ex. perçage, coffrage, finitions, réseaux).
- Former 10 utilisateurs terrain sur 4 gestes : scanner, affecter, retour, incident.
- Activer 5 alertes clés : retards de retour, seuils consommables, contrôles périodiques.
- Lancer un pilote 6 semaines sur 2 agences et 3 chantiers, avec 3 KPI simples.
- Faire un REX, ajuster, étendre à tout le parc.
FAQ
Un logiciel de gestion de matériel chantier convient-il à une petite structure (moins de 20 personnes) ?
Oui. L’intérêt ne dépend pas de la taille mais de la dispersion du matériel. Dès que vous avez plusieurs chantiers et des allers-retours au dépôt, la traçabilité par scan et l’inventaire centralisé apportent des gains immédiats (temps, pertes, organisation).
Faut-il équiper tous les outils d’un QR code ou commencer par une sélection ?
Commencez par les matériels critiques (valeur, fréquence d’usage, impact en cas d’absence). Étiquetez ensuite par vagues. Cette approche progressive maximise l’adoption et évite l’essoufflement du projet d’inventaire.
Comment gérer les consommables sur chantier sans alourdir le quotidien des équipes ?
Créez des kits standard, fixez des seuils de réassort et nommez un référent par chantier. Le scan à la sortie/retour et un point de comptage hebdo suffisent pour garder une image fidèle sans bureaucratie.
La maintenance préventive ne va-t-elle pas « bloquer » mes équipes ?
Au contraire : planifier quelques heures d’entretien évite des immobilisations de plusieurs jours. Avec des alertes, vous synchronisez les contrôles avec les creux d’activité. L’app mobile facilite la déclaration et le suivi des pannes.
Conclusion : professionnaliser votre parc matériel pour gagner en vitesse et en sérénité
Standardiser la gestion du matériel, ce n’est pas « mettre des process pour faire joli » : c’est sécuriser vos chantiers, votre planning et vos marges. Un logiciel de gestion de matériel chantier aligne dépôt, magasin, logistique et production autour d’une vérité partagée : où est le matériel, dans quel état, pour qui, jusqu’à quand.
Si vous démarrez, visez simple : un périmètre pilote, des étiquettes QR, quatre gestes sur mobile, quelques alertes, et un rendez-vous hebdo pour décider. Les gains arrivent vite, et l’organisation respire.
Besoin d’une solution prête pour le terrain, mobile et sans installation complexe ?
